Inconsistencias en fase precontractual para nueva barcaza con Karpowership por USD 172,8 millones

La compañía turca Karpowership obtendrá un nuevo contrato de generación termoeléctrica flotante, mediante una barcaza, por USD 172.869.840, con una capacidad de hasta 110 MW.

La contratación está a cargo de la Empresa Electro Generadora del Austro (Elecaustro) y corresponde al proyecto Esclusas V, ubicado en el río Guayas, en el sur de Guayaquil.

La adjudicación del contrato está prevista para el próximo 3 de julio, con un plazo de ejecución de 820 días, es decir 27 meses.

Único oferente

Elecaustro recibió una sola proforma correspondiente a la compañía turca Karpowership, pese a que se realizó una difusión internacional a través de las misiones diplomáticas y consulares del Ecuador en el mundo.

La propuesta contempla un costo de USD 89,70 por megavatio-hora, con un cargo fijo de USD 85,70 y un cargo variable de USD 4,00.

Inconsistencias

La fase precontractual del proceso, que se lleva adelante por Régimen Especial-Giro Específico de Negocio, presenta varias inconsistencias en cuanto a fechas.

El informe de necesidad se elaboró el 25 de mayo, pero la propuesta de Karpowership fue recibida hasta el 18 de mayo que fue la fecha límite establecida para la recepción de proformas.

Además, el proceso fue subido al Portal de Compras Públicas el pasado 8 de junio, a las 20:00, pero el informe de Selección de Proveedor fue aprobado siete días antes, el 1 de junio.

Barcazas contratadas anteriormente

Karpowership opera en las Esclusas con otras tres barcazas contratadas por el Gobierno ecuatoriano desde fines de 2024, cuando se inició la crisis energética que en ese año provocó apagones de hasta 14 horas diarias.

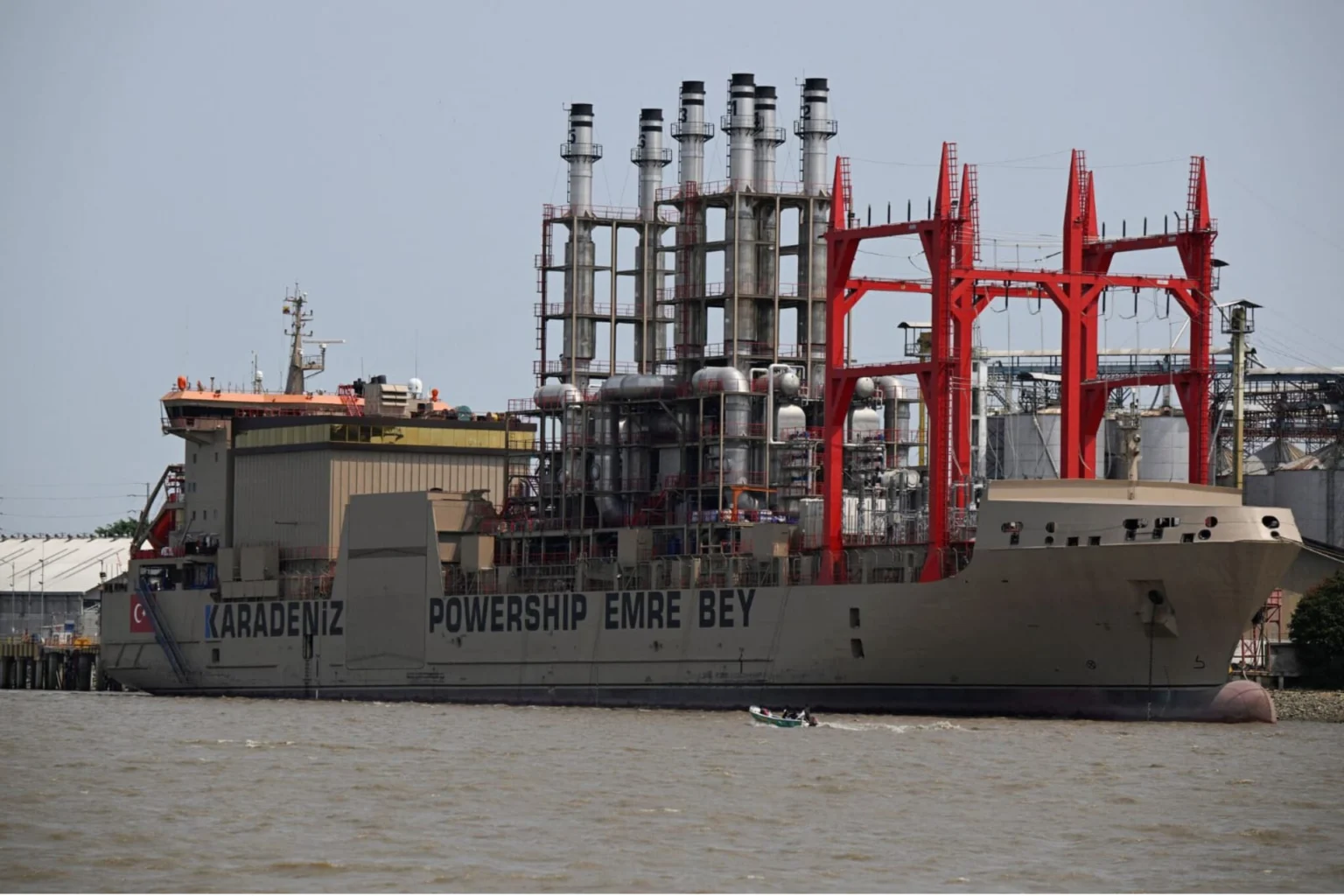

  • Emre Bey, con capacidad de 100 MW, contratado por 540 días por un costo de USD 114,39 millones.
  • Murat Bey, con capacidad de 100 MW, contratado inicialmente por USD 38,75 y un plazo de seis meses. Posteriormente se amplió el plazo a 800 días adicionales.
  • Erin Sultan, con capacidad de 100 MW, por un valor de USD 96.876.000, durante 450 días.
