La ministra de Energía y Ambiente, Inés Manzano, confirmó este lunes 13 de abril de 2026 que el Estado ecuatoriano firmará el acta de entrega definitiva de la central hidroeléctrica Coca Codo Sinclair a finales de esta misma semana.
La firma del acta, prevista a más tardar para el jueves 16 de abril de 2026, se produce tras la emisión de un laudo por mutuo acuerdo dictado por el Tribunal de la Cámara de Comercio Internacional el pasado 30 de marzo. Este acuerdo legal se dio luego de que la Corporación Eléctrica del Ecuador (Celec) decidiera dar de baja el arbitraje internacional que mantenía contra la constructora china Sinohydro.
A pesar de que la planta fue inaugurada en noviembre de 2016 durante el mandato de Rafael Correa, nunca fue recibida formalmente debido a graves defectos técnicos. El principal obstáculo ha sido la aparición de más de 7.600 fisuras en los distribuidores de acero, equipos críticos que reciben agua a alta presión desde una caída de 600 metros.
Garantías y reparaciones pendientes
La ministra Manzano enfatizó que la recepción de la obra no significa un “salvoconducto” para la contratista ni extingue sus responsabilidades. El acuerdo establece que:
- Sinohydro pagará a Celec USD 200 millones divididos en cuatro cuotas.
- La empresa PowerChina (matriz de Sinohydro) asumirá la reparación de fisuras y el cambio de los distribuidores que sean necesarios.
- Se incluirán cláusulas para responder ante vicios ocultos que no hayan sido declarados previamente.
Operación y mantenimiento: el nuevo rol de PowerChina
Una vez suscrita el acta, el siguiente paso del Gobierno es entregar la operación y el mantenimiento de la central a PowerChina bajo un reglamento de asociatividad que se espera aprobar en los próximos días. Ecuador firmó un contrato con PowerChina por un periodo de 25 años. Por estos servicios, el país deberá pagar USD 46 millones anuales, lo que suma un total de USD 1.150 millones al finalizar el convenio. Así lo aseguró Manzano este lunes.
El Ejecutivo sostiene que esta es la primera vez en diez años que se logra una solución técnica con garantías vigentes para la estructura más importante del parque energético nacional.
Asunción de riesgos y reparaciones
El principal objetivo de este traspaso es delegar a PowerChina el riesgo técnico total y la responsabilidad de gestionar los defectos de la infraestructura.
Bajo el nuevo acuerdo, PowerChina deberá:
- Asumir el mantenimiento y la operación continua de la planta, que provee hasta el 30% de la energía del país.
- Atender los defectos e ítems pendientes a su propio costo, incluyendo la posible reparación o el reemplazo de los distribuidores dañados.

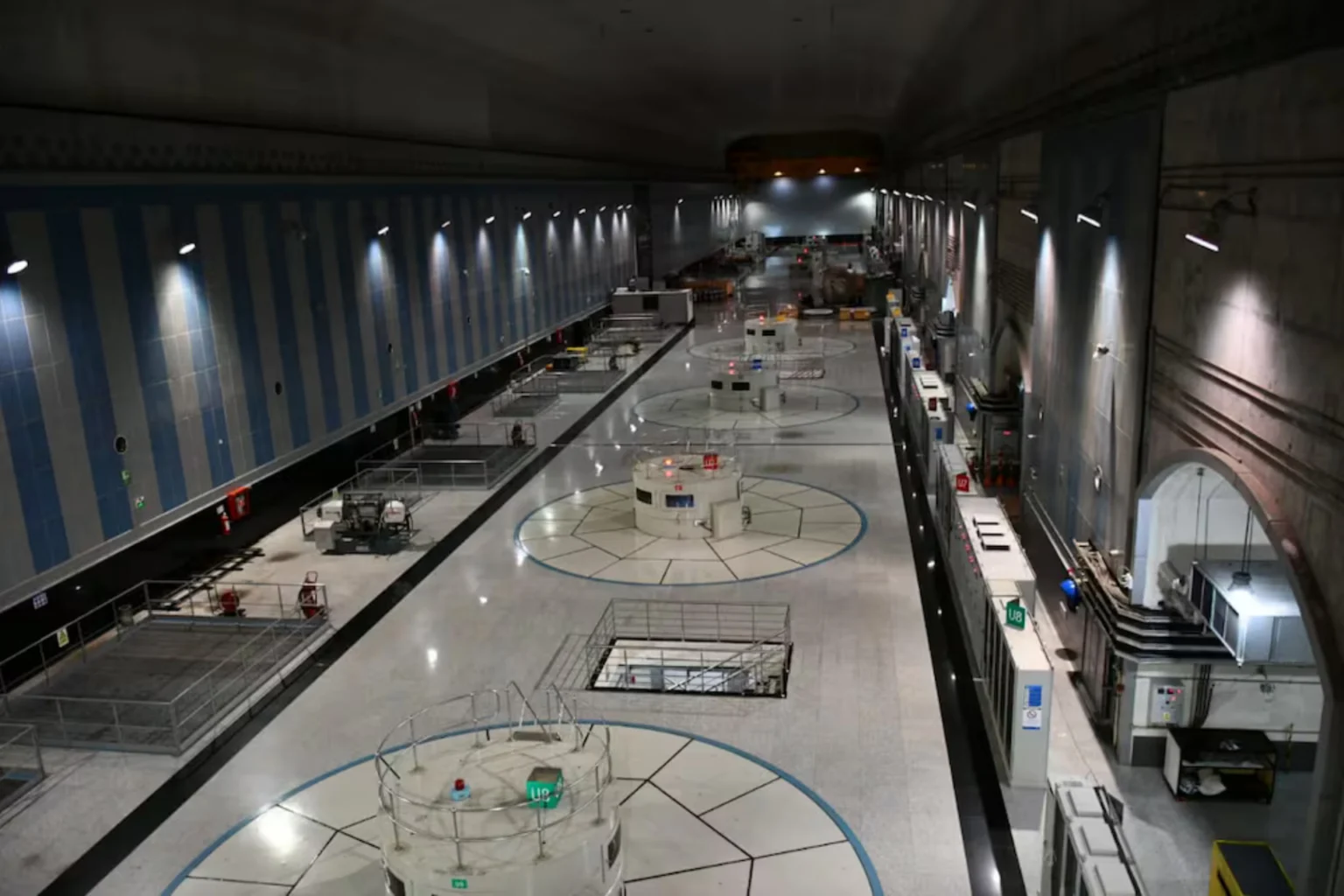

- Realizar los estudios técnicos necesarios para asegurar la estabilidad de la casa de máquinas, valorada en más de USD 1.000 millones.
Sin embargo, el contrato excluye responsabilidades por eventos de fuerza mayor, como la erosión regresiva del río Coca, que amenaza las obras de captación de la hidroeléctrica, fenómeno natural que está a 3,6 kilómetros de la obra de captación de agua de Coca Codo Sinclair.
La hidroeléctrica tiene una capacidad instalada de 1.500 megavatios y está ubicada entre las provincias amazónicas de Sucumbíos y Napo.
